  • Rudniki. Wmurowano kamień węgielny pod elektrownię gazowo-parową

Rudniki. Wmurowano kamień węgielny pod elektrownię gazowo-parową

W dzielnicy Rudniki powstaje nowoczesna, niskoemisyjna elektrownia gazowo-parowa. W poniedziałek, 11 maja, wmurowano kamień węgielny pod tę inwestycję. Projekt realizuje spółka celowa CCGT Gdańsk z Grupy Orlen. Elektrownia ma być gotowa w 2029 r. W niecodzienny sposób będą chłodzone bloki energetyczne. Woda w tym celu będzie pochodzić z oczyszczonych ścieków oczyszczalni Gdańsk Wschód.
11.05.2026
Więcej artykułów poświęconych Gdańskowi znajdziesz na stronie głównej gdansk.pl
gcm-download-1920-2026-05-11-kamien-wegielny-elekrtownia-gazowo-parowa-041.46de7d75
Podczas wmurowania kamienia węgielnego nie może zabraknąć kapsuły czasu, do której wkłada się ważne dokumenty i pamiątki dla przyszłych pokoleń. Na pierwszym planie Magdalena Kamińska, prezes zarządu Energa SA
Grzegorz Mehring/ www.gdansk.pl

Inwestycja o krajowym znaczeniu

Gdańska elektrownia gazowo-parowa będzie miała moc ok. 560 MW.

Za inwestycję odpowiada powołana specjalnie w tym celu spółka CCGT Gdańsk, w której 100 procent udziałów posiada Energa S.A. Ta ostatnia zaś należy do Grupy Orlen.

"Basia" już tutaj jest. Lada dzień drążenie podmorskiego tunelu

– Nasz system energetyczny potrzebuje elastyczności, dobrej współpracy z odnawialnymi źródłami energii, dyspozycyjności i stabilności. Wszystkie te elementy łączy elektrownia CCGT Gdańsk. To kluczowy projekt z punktu widzenia bezpieczeństwa energetycznego Polski oraz regionu, w którym brakowało jednostki o tak dużej mocy. Budując odporny system elektroenergetyczny, wzmacniamy również polski przemysł, polskie firmy i polskich przedsiębiorców - powiedział podczas uroczystości minister energii, Miłosz Motyka.

gcm-download-1920-2026-05-11-kamien-wegielny-elekrtownia-gazowo-parowa-043.5a6e1b82
Pamiątkowe zdjęcie uczestników uroczystości wmurowania kamienia węgielnego
Grzegorz Mehring/ www.gdansk.pl

Magdalena Kamińska, prezes zarządu Energa SA. podkreśliła, że Gdańsk i region pomorski stoją dziś przed historyczną zmianą.

- Blok gazowo-parowy CCGT Gdańsk, budowany przez Grupę Energa, będzie pierwszym wielkoskalowym źródłem systemowym na Pomorzu, istotnie wpływającym na bezpieczeństwo energetyczne Polski. Uwzględniając także jednostki gazowe powstające obecnie w Grudziądzu możemy stwierdzić, że Grupa Energa przyczynia się do przeniesienia istoty bilansowania systemu i dostaw energii w kierunku północy kraju, gdzie do tej pory tego typu aktywów brakowało – dodała.

FILM Z UROCZYSTOŚCI





Duży wkład polskich przedsiębiorstw

O ogromnym znaczeniu inwestycji w Gdańsku dla bezpieczeństwa dostaw energii w Polsce mówił też Grzegorz Błędowski, prezes zarządu CCGT Gdańsk. - Przez pierwsze 20 lat pracy blok gazowo-parowy wyprodukuje ponad 43 TWh energii elektrycznej. Rocznie elektrownia będzie mogła wesprzeć ponad milion polskich gospodarstw domowych w momentach, w których produkcja ze źródeł odnawialnych nie będzie wystarczająca – podkreślił.

gcm-download-1920-2026-05-11-kamien-wegielny-elekrtownia-gazowo-parowa-046.6890d61a
Od lewej: Miłosz Motyka - minister energii, Mieczysław Struk - marszałek województwa pomorskiego, Aleksandra Dulkiewicz - prezydent Gdańsk
Grzegorz Mehring/ www.gdansk.pl

– Realizacja CCGT Gdańsk to dla nas nie tylko kolejna wielka inwestycja, ale przede wszystkim dowód na to, jak ogromną rolę w strategicznych projektach państwa odgrywa local content. Stawiamy na polską myśl techniczną w dziedzinie budownictwa, krajowy kapitał i rodzime kompetencje, aktywnie budując nowoczesną energetykę i realnie wzmacniając potencjał polskiej gospodarki – powiedział Jakub Stypuła, prezes zarządu Polimex Mostostal S.A.

Gdańska spółka Doraco będzie miała swój udział w budowie elektrowni jądrowej

W szczytowym okresie, przy budowie elektrowni gazowo-parowej w Gdańsku będzie pracować ok. 700 osób. Polimex Mostostal zapowiada, że ok. 80 proc. wydatków związanych z projektem wyda na polskim rynku. Podczas realizacji inwestycji firma współpracować będzie z ok. 150 krajowymi podwykonawcami i dostawcami.

Po uruchomieniu, gdańska elektrownia zatrudni zespół złożony z ok. 60 wykwalifikowanych pracowników.

gcm-download-1920-2026-05-11-kamien-wegielny-elekrtownia-gazowo-parowa-049.e234b8c2
Od lewej: Paweł Braun - wiceprezes spółki CCGT Gdańsk, Agnieszka Owczarczak - przewodnicząca Rady Miasta Gdańska, Piotr Borawski - zastępca prezydenta Gdańska ds. mobilności i bezpieczeństwa
Grzegorz Mehring/ www.gdansk.pl

- Elektrownia w Gdańsku powstanie z wykorzystaniem jednej z najnowocześniejszych technologii w Europie. Na plac budowy przewieziemy dwie turbiny o łącznej masie około 900 ton oraz dwa kotły o łącznej masie około 5000 ton. Dzięki temu, że mamy blisko port, transport tych wielkich urządzeń będzie sprawny - zapewnił Grzegorz Należyty, prezes zarządu Siemens Energy w Polsce

Unikalny system chłodzenia

Elektrownia CCGT (ang. Combined Cycle Gas Turbine) wykorzysta innowacyjne rozwiązanie w zakresie gospodarki obiegu zamkniętego.

Nowy blok cechować będzie nowatorskie rozwiązanie w zakresie zaopatrzenia układu chłodzącego w wodę. Będzie ona dostarczona z oczyszczonych ścieków pochodzących z oczyszczalni Gdańsk Wschód, należącej do komunalnej spółki Gdańska Infrastruktura Wodociągowo-Kanalizacyjna (GIWK).

gcm-download-1920-2026-05-11-kamien-wegielny-elekrtownia-gazowo-parowa-061.c8fd1bf0

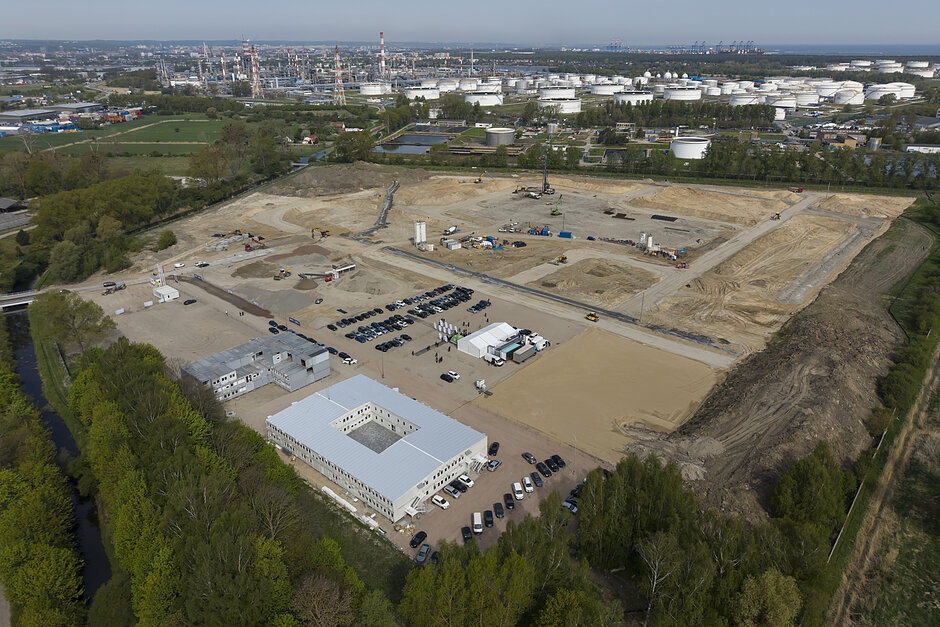

Wielki plac budowy elektrowni gazowo-parowej w Rudnikach widziany z lotu ptaka
Grzegorz Mehring/ www.gdansk.pl

- To bardzo ważna inwestycja nie tylko dla Polski, ale też Pomorza i Gdańska. To dla nas bardzo ważny impuls rozwojowy. Szczególnie cieszy to, że także współpracujemy. Nieodległa oczyszczalnia Gdańsk Wschód będzie przecież ważnym elementem tego przedsięwzięcia - podkreśliła Aleksandra Dulkiewicz, prezydent Gdańska.

Co się dzieje na budowie?

Na placu budowy gdańskiej elektrowni gazowo-parowej trwają prace ziemne. Doprowadzono już podstawowe przyłącza mediów, realizowane są stopniowo drogi wewnętrzne. Równolegle odbywają się prace konstrukcyjne. Rozpoczęła się również realizacja infrastruktury pomocniczej OSBL (ang. Outside Battery Limits), w tym m.in. układu doprowadzenia wody surowej, niezbędnej do przyszłego funkcjonowania elektrowni.

Z bioodpadów do zieleni miejskiej. Gdańsk stawia na jakość kompostu

Na placu budowy w toku jest wykonywanie specjalnych pali, które poprzez zagęszczenie gruntu dodatkowo wzmacniać będą fundamenty budynków bloku. Zakończono już palowanie pod fundamenty maszynowni oraz samego turbozespołu, czyli obu turbin wraz z generatorem, które łącznie ważyć będą ponad tysiąc ton.

gcm-download-1920-2026-05-11-kamien-wegielny-elekrtownia-gazowo-parowa-050.4a84c459

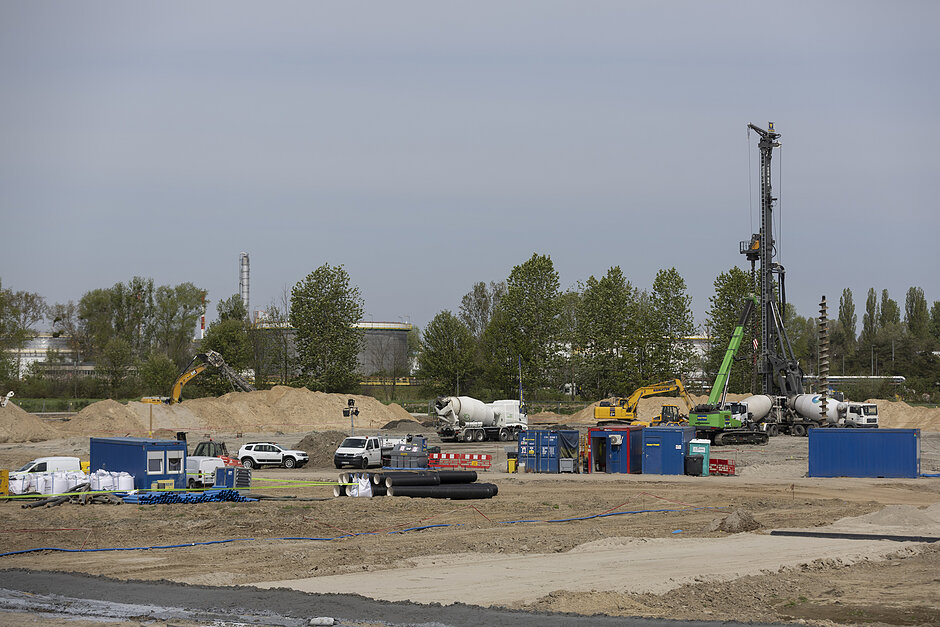

Zanim w grudniu ub. roku plac budowy przekazano generalnemu wykonawcy, inwestor wykonał prace przygotowawcze. Objęły one m.in. usunięcie kolizji z już istniejącą infrastrukturą oraz ułożenie 650 metrów asfaltu na drodze prowadzącej na ten plac. Zapewni to odpowiedni dojazd na teren inwestycji dla sprzętu budowlanego i dostaw urządzeń. Wybudowany został także most, nad płynącą w sąsiedztwie inwestycji, rzeką Rozwójką
Grzegorz Mehring/ www.gdansk.pl

Obecnie trwa wykonywanie pali pod fundamenty kotła odzysknicowego (HRSG – ang. Heat Recovery Steam Generator). Każdy z pali mierzył będzie do 60 cm szerokości i sięgać maksymalnie do 25,4 m w głąb ziemi. W kolejnych miesiącach wykonanie zostanie palowanie dla następnych obiektów elektrowni, np. chłodni czy budynków uzdatniania.

Aby zmniejszyć oddziaływanie inwestycji na otoczenie, palowanie nie jest przeprowadzane poprzez wbijanie pali w ziemię. Zamiast tego, betonem wypełniane są wykonane wcześniej odwierty. Takie rozwiązanie generuje znacznie mniej hałasu i drgań. Po wlaniu w wywiercony otwór, mieszanka betonowa zawiązuję się przez ok. miesiąc, po czym poszczególne pale poddawane są próbom obciążeniowym i badaniom ciągłości.

Więcej o gdańskiej inwestycji

Rozpoczęcie pierwszych właściwych prac fundamentowych planowane jest na drugą połowę 2026 roku. Dostawa kluczowych urządzeń - serca elektrowni, czyli turbozespołu – powinna odbyć się w 2027 roku.

brak-tytulu
Wizualizacja elektrowni gazowo-parowej w Gdańsku
mat. Energa SA

Blok CCGT w Gdańsku będzie zasilany gazem ziemnym wysokometanowym. Zostanie zaprojektowany i wykonany jako jednostka z pojedynczą turbiną gazową, kotłem HRSG (ang. heat recovery steam generator), turbozespołem parowym kondensacyjnym i chłodnią wentylatorową mokrą.

Na terenie głównym elektrowni zlokalizowane zostaną podstawowe obiekty technologiczne, a wśród nich:

1. blok energetyczny, na który składać się będą przede wszystkim:

  • turbina gazowa
  • kocioł HRSG
  • komin
  • turbina parowa
  • generator i transformator blokowy
  • skraplacz i system chłodzący (w tym chłodnia wentylatorowa)

2. układ doprowadzania gazu, w tym gazociągi, filtr gazu, stacja redukcyjna i rozprężania gazu

3. układ obiektów i urządzeń gospodarki wodno-ściekowej

4. układ chłodzenia, na który składać się będą:

  • rurociągi
  • chłodnia wentylatorowa
  • pompownie

Elektrownia w Gdańsku to jeden z czterech bloków typu CCGT realizowanych przez Grupę Orlen. Kolejne powstają w Grudziądzu (dwie jednostki) i Ostrołęce. Ich łączna moc zainstalowana wyniesie ok. 2,4 GW. Jednostki te będą w stanie wyprodukować energię elektryczną wystarczająca do zasilenia średnio prawie 5,5 mln gospodarstw domowych rocznie.

Apel 100 instytucji z Pomorza do premiera o oddział ESA w Gdańsku

Generalnym wykonawcą bloku CCGT Gdańsk jest konsorcjum firm: Polimex Mostostal S.A. (jako lider), Siemens Energy Global GmbH & Co.KG oraz Siemens Energy sp. z o.o.
